Chantier opérateur Free Mobile

Opérateur FREE Mobile
--------
Génie civil intégral d’un site de téléphonie mobile
Terrassement, coffrage ferraillage coulage du massif support du pylône relai, adductions et clôtures

Lieu-dit « Rocalet – Le Banquet »
81330 VABRE

FREE Mobile Vabre Rocalet

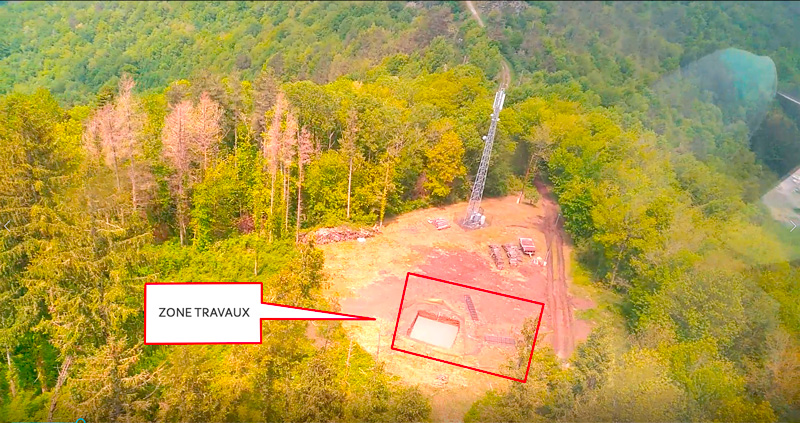

Vue aérienne site

vue aérienne chantier free mobile

Plan situation & Cheminement Héliportage

plan situation free mobile

Terrassement Plateforme & Massif

balisage sécurité Terrassement plateforme Terrassement-pour-massif décapage zone

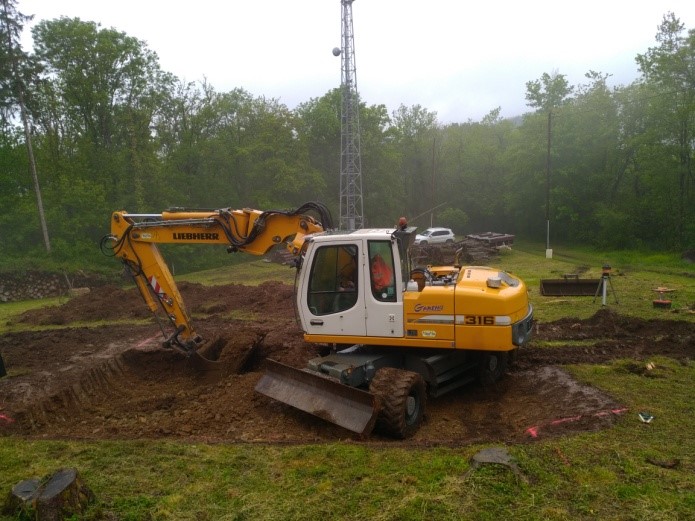

1. Décapage zone travaux, terrassement plateforme.

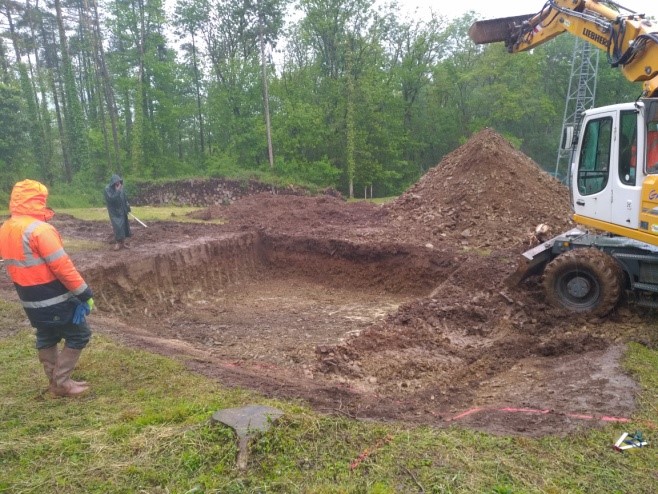

2. Terrassement pour massif, 5.60m x 5.60m x 1.80m.

3. Terrassement plateforme achevée, terre aménagée sur place.

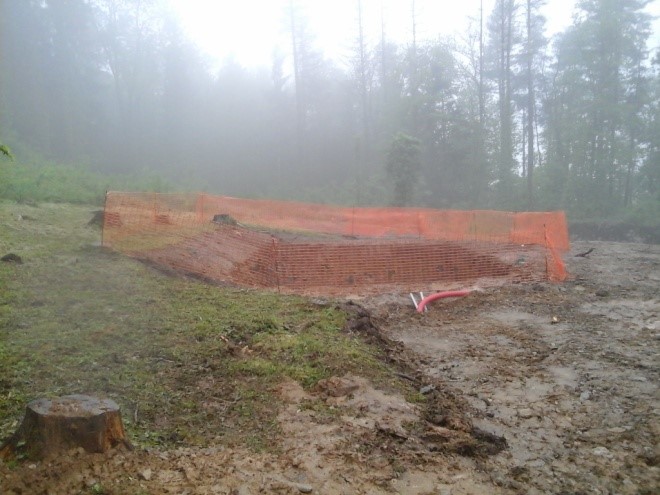

4. Balisage de sécurité, zone massif 10 x 8.

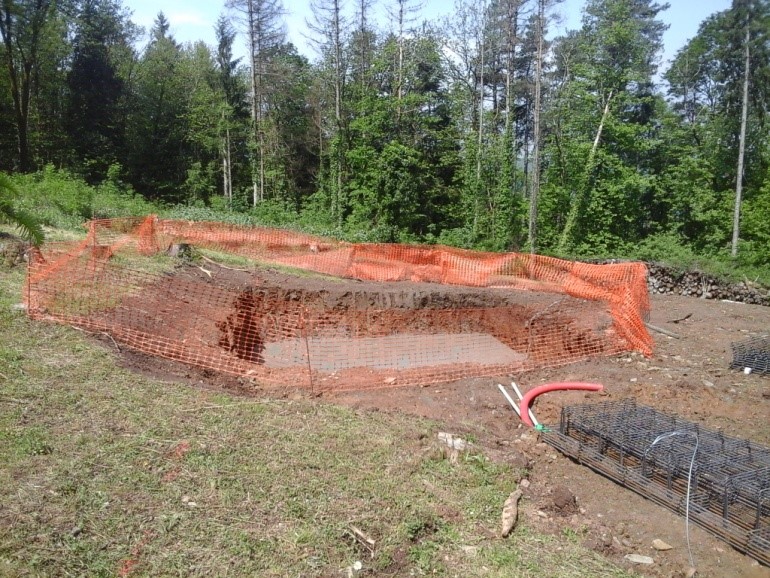

Terrassement tranchées et Gaines

Mise à la terre

Adductions Filets avertisseurs Mise-a-la-terre-sous-massif Terre triangulee

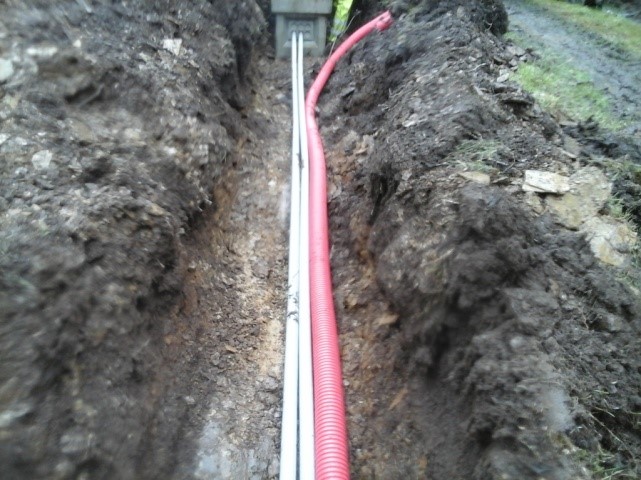

1. Adductions:
- fourreau EDF TPC Ø 90
- fourreaux Télécom TLST 42/45

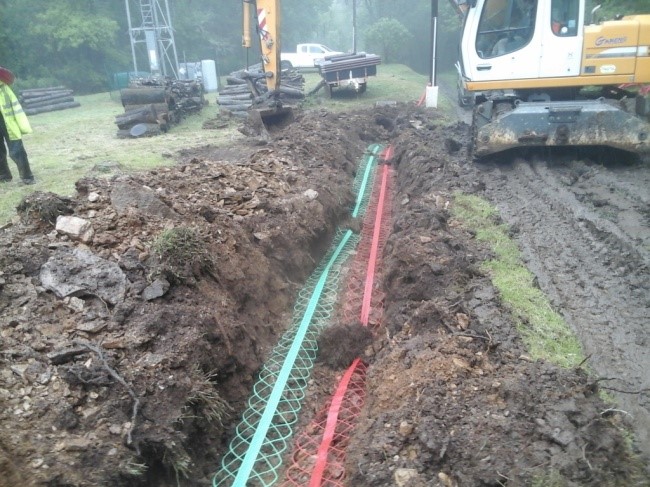

2. Filets avertisseurs rouge & vert sur remblai concassé

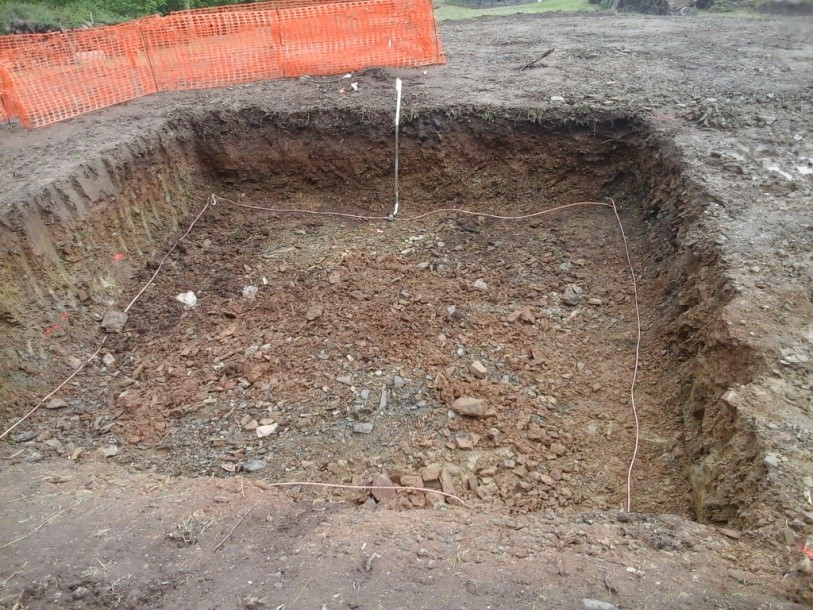

3. Mise à la terre sous massif, cablette cuivre 48mm² avec remontée en cuivre étamé 30x2.

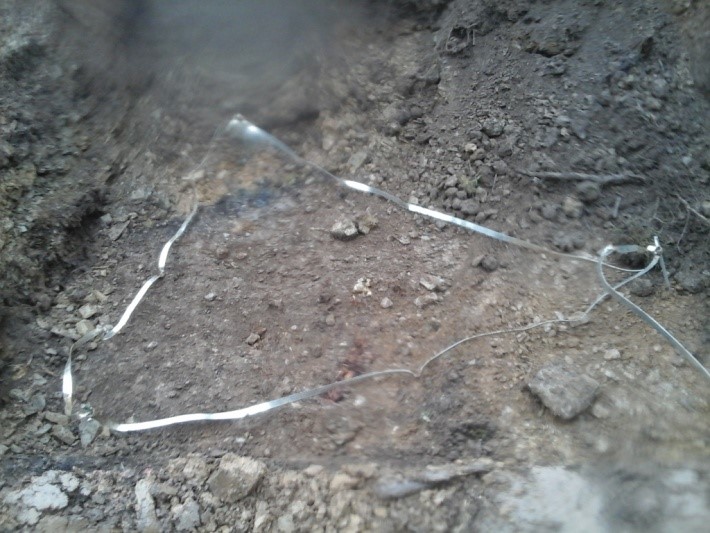

4. Terre triangulée, cuivre étamé 30x2 avec 3 piquets 16mm².

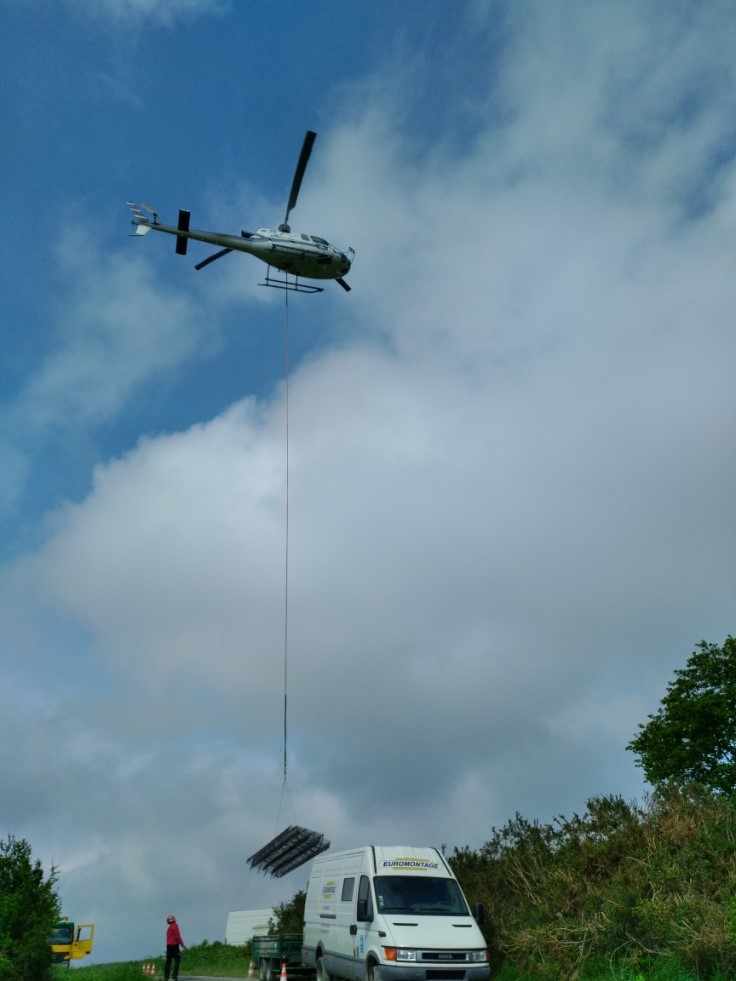

Héliportage des Armatures préfabriquées

héliportage armatures

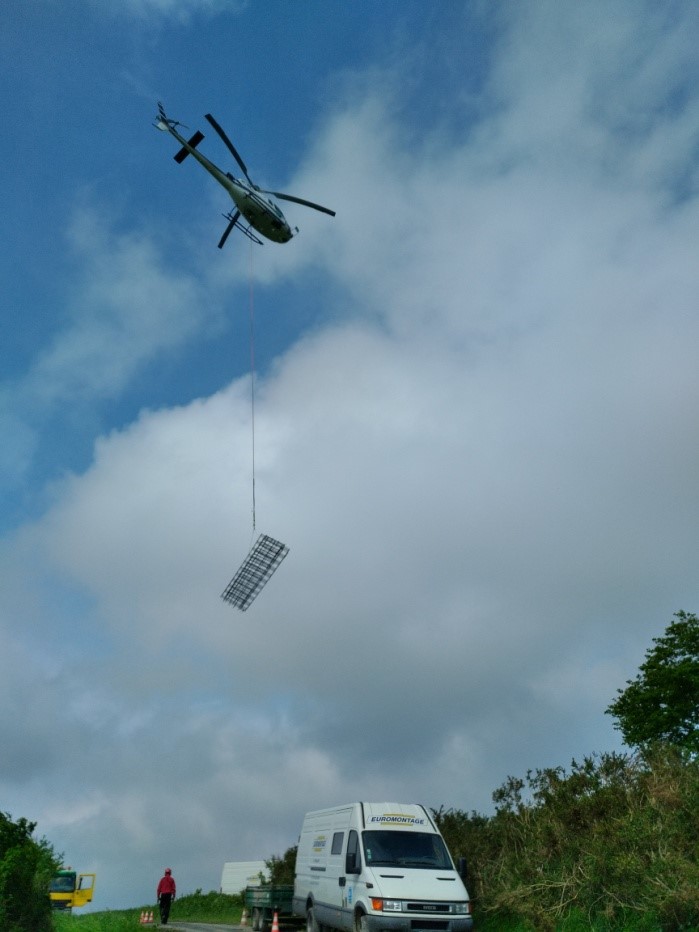

Héliportage des armatures

héliportage armature

Assemblage des armatures

Montage du gabarit et des crosses d’ancrage du pylône

asssemblage armature 1075 kg Montage du gabarit

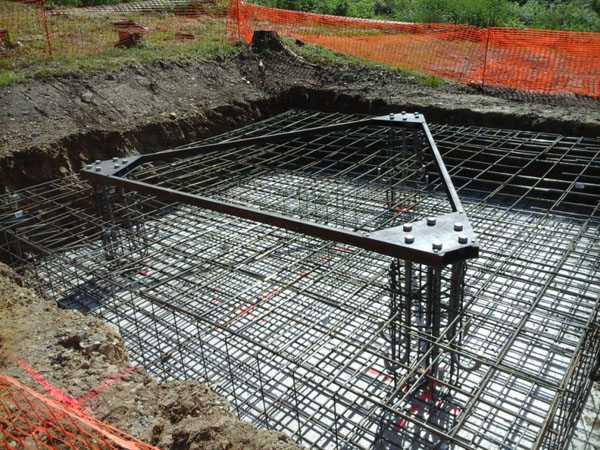

1.Assemblage des 1075kg d’armatures

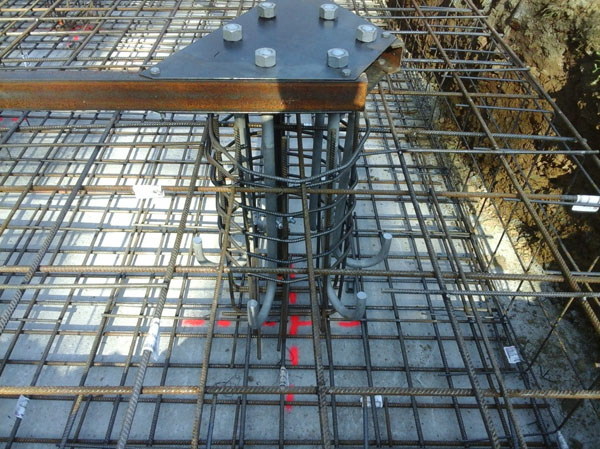

2. Montage du gabarit et de 3 x 6 crosses d’ancrage

Coulage du béton par héliportage

Point de chargement des bennes à béton

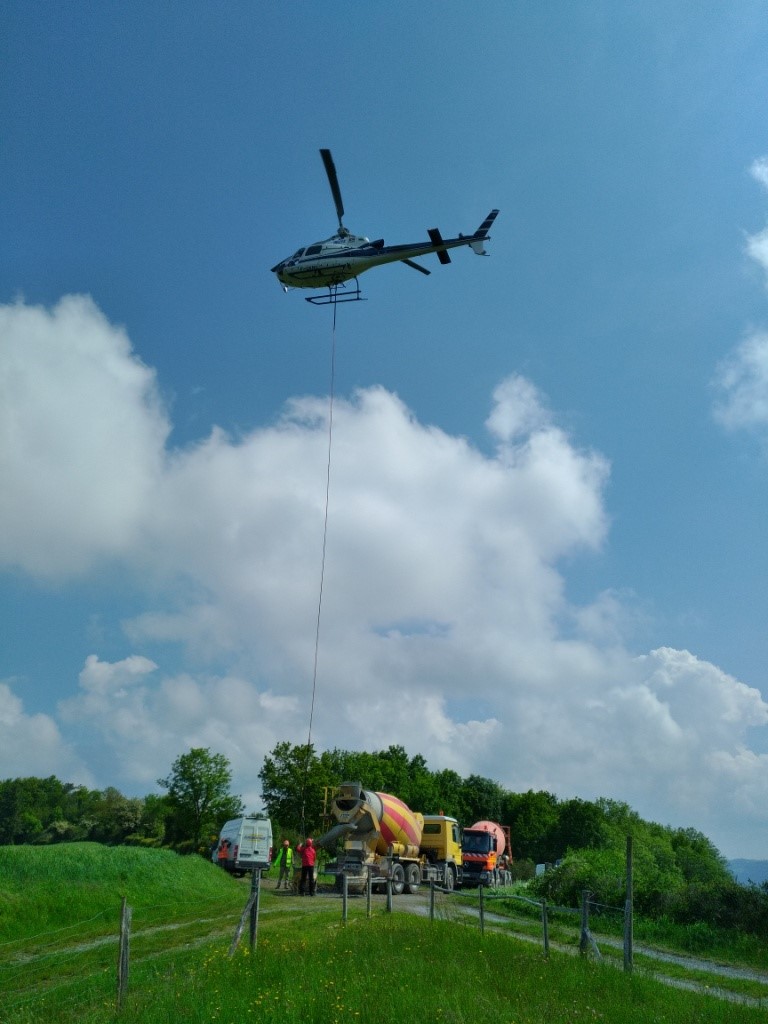

depose benne vide Enlèvement benne pleine

1.Dépose benne vide. Elingage benne pleine. Volume béton emporté 300 litres.

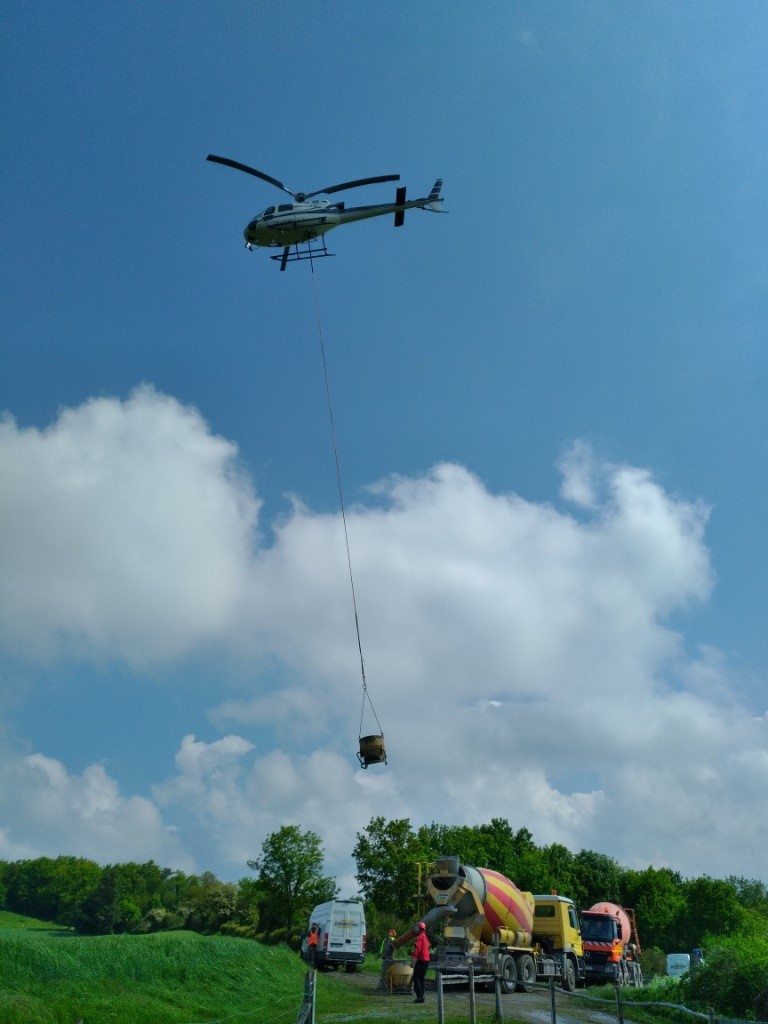

2.Enlèvement benne pleine. Poids 1Tonne (benne + béton).

Coulage du béton par héliportage

Point de vidage des bennes à béton

Approche de la zone Vidage de la benne

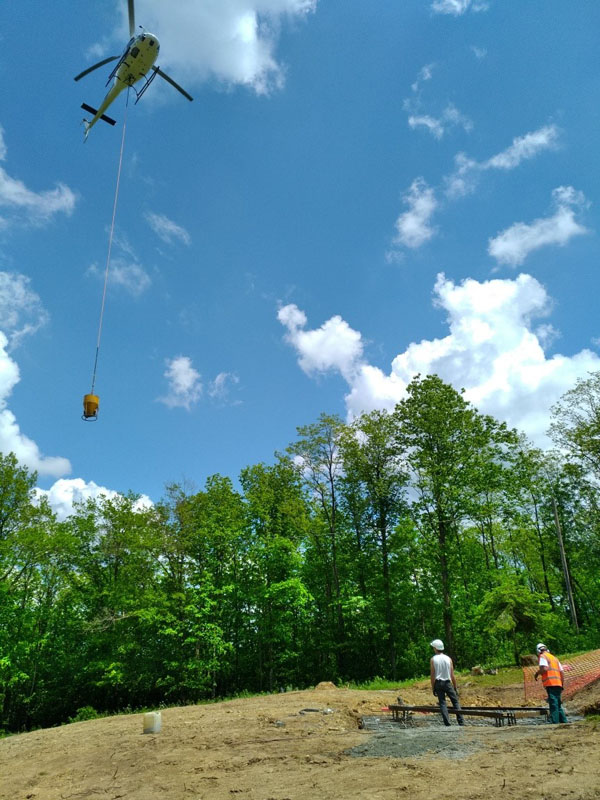

1. Arrivée sur site approche de la zone avec liaison radio au sol

2. Vidage de la benne

Eléments techniques de l’héliportage

Elements transferes par heliportage

Eléments transférés par héliportage 1
075 kg d’armatures (2 rotations)
14 m3 Gros béton C16/20 X0 (50 rotations)
36 m3 de Béton C25/30 XF1 (125 rotations)
Hélicoptère HELI 12 - AIR+ : Ecureuil B3+

Site clôturé en phase finale

cloture peripherique et portillon Site relai en phase finale

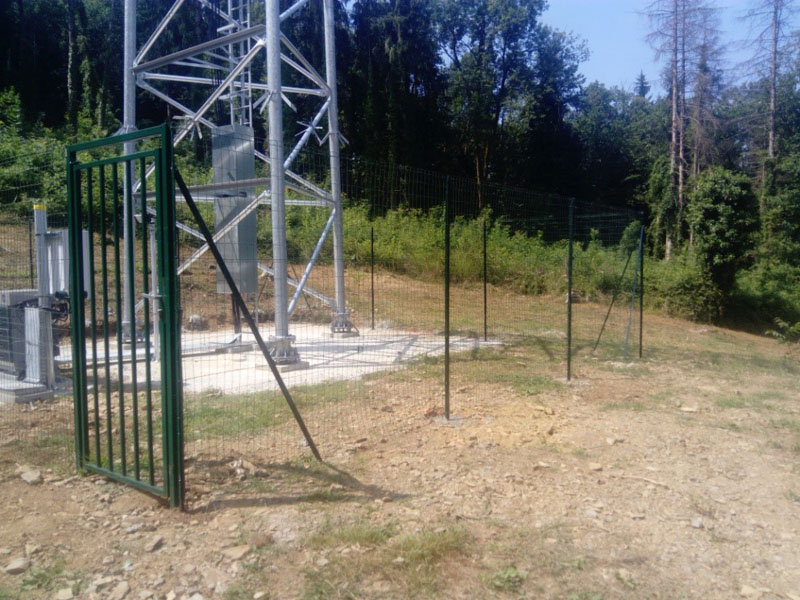

Site relai en phase finale, clôture périphérique et portillon.

qualibat smabtp ffb

Blog Euromontage - Actualités et tendances sur le bâtiment

Chantier de référence

Chantier opérateur Free Mobile

Opérateur FREE Mobile
--------
Génie civil intégral d’un site de téléphonie mobile
Terrassement, coffrage ferraillage coulage du massif support du pylône relai, adductions et clôtures

Lieu-dit « Rocalet – Le Banquet »
81330 VABRE

FREE Mobile Vabre Rocalet

Vue aérienne site

vue aérienne chantier free mobile

Plan situation & Cheminement Héliportage

plan situation free mobile

Terrassement Plateforme & Massif

balisage sécurité Terrassement plateforme Terrassement-pour-massif décapage zone

1. Décapage zone travaux, terrassement plateforme.

2. Terrassement pour massif, 5.60m x 5.60m x 1.80m.

3. Terrassement plateforme achevée, terre aménagée sur place.

4. Balisage de sécurité, zone massif 10 x 8.

Terrassement tranchées et Gaines

Mise à la terre

Adductions Filets avertisseurs Mise-a-la-terre-sous-massif Terre triangulee

1. Adductions:
- fourreau EDF TPC Ø 90
- fourreaux Télécom TLST 42/45

2. Filets avertisseurs rouge & vert sur remblai concassé

3. Mise à la terre sous massif, cablette cuivre 48mm² avec remontée en cuivre étamé 30x2.

4. Terre triangulée, cuivre étamé 30x2 avec 3 piquets 16mm².

Héliportage des Armatures préfabriquées

héliportage armatures

Héliportage des armatures

héliportage armature

Assemblage des armatures

Montage du gabarit et des crosses d’ancrage du pylône

asssemblage armature 1075 kg Montage du gabarit

1.Assemblage des 1075kg d’armatures

2. Montage du gabarit et de 3 x 6 crosses d’ancrage

Coulage du béton par héliportage

Point de chargement des bennes à béton

depose benne vide Enlèvement benne pleine

1.Dépose benne vide. Elingage benne pleine. Volume béton emporté 300 litres.

2.Enlèvement benne pleine. Poids 1Tonne (benne + béton).

Coulage du béton par héliportage

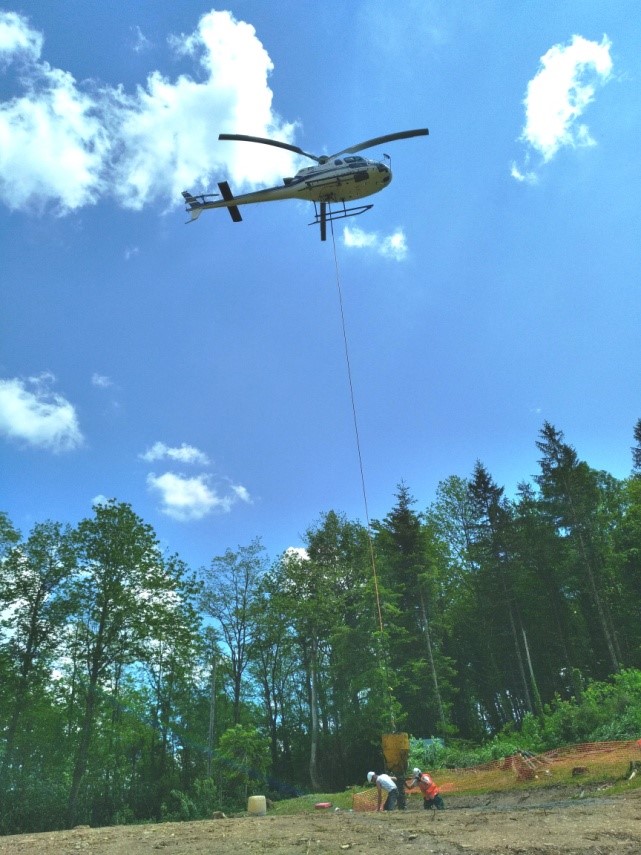

Point de vidage des bennes à béton

Approche de la zone Vidage de la benne

1. Arrivée sur site approche de la zone avec liaison radio au sol

2. Vidage de la benne

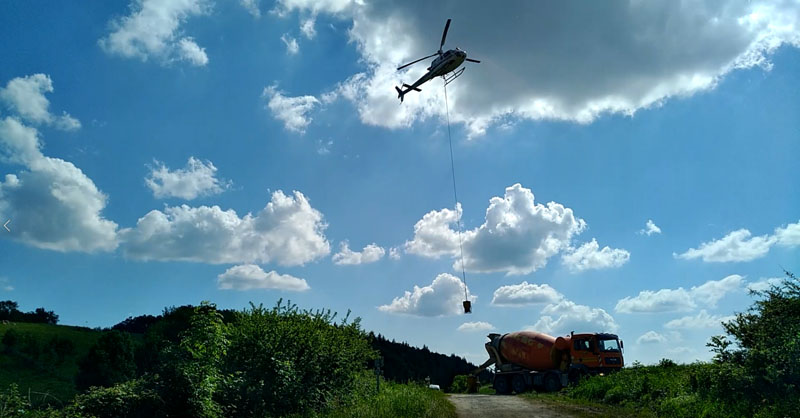

Eléments techniques de l’héliportage

Elements transferes par heliportage

Eléments transférés par héliportage 1
075 kg d’armatures (2 rotations)
14 m3 Gros béton C16/20 X0 (50 rotations)
36 m3 de Béton C25/30 XF1 (125 rotations)
Hélicoptère HELI 12 - AIR+ : Ecureuil B3+

Site clôturé en phase finale

cloture peripherique et portillon Site relai en phase finale

Site relai en phase finale, clôture périphérique et portillon.
